景观膜结构中膜材的裁剪运输及吊装工作
2022-06-06 11:09:13 评论:2 点击:560
景观膜结构中膜材的裁剪运输及吊装工作中常见的问题情况如何及时的进行处理。 一、膜材裁剪: 景观膜结构施工中,索、附属钢结构在施工完成之后对每处单元用站仪进行相对位置测量, 依据实际的测量数据进行裁剪设计膜单元。因该景观工程索膜结构为空间曲面, 裁剪就是用平面膜材来表示空间曲面, 因此裁剪难度很大, 通过拉伸试验进行确定。隔板下料完成后,根据排水方向和隔板接头确定热熔方案。
景观膜结构中膜材的裁剪运输及吊装工作中常见的问题情况如何及时的进行处理。
一、膜材裁剪:
景观膜结构施工中,索、附属钢结构在施工完成之后对每处单元用站仪进行相对位置测量, 依据实际的测量数据进行裁剪设计膜单元。因该景观工程索膜结构为空间曲面, 裁剪就是用平面膜材来表示空间曲面, 因此裁剪难度很大, 通过拉伸试验进行确定。隔板下料完成后,根据排水方向和隔板接头确定热熔方案。
二、膜材运输:
大膜片单元面积约是为180m2, 质量约180kg, 因 PTFE 膜不宜折叠, 膜包装运输之时用滚轴包装。包装完后, 在膜体外包装上标记包装内容、使用部位与膜体折叠及展开的方向。运输过程中还应充分考虑安装顺序,尽量一次运输就位,避免膜体在现场二次运输,减少膜体损坏的机会。
三、现场准备:
先将地面位置上的杂物和油渍清理干净, 将突出地面的带有锐角的硬物剔除;然后将已经清洗干净的保护膜铺设在地面上并拉设好防护绳;接着将景观膜结构工程中需要安装的膜单元从堆放场运至安装位置;拆除包装, 将膜单元展开, 检查膜单元周边尺寸, 搭接长度、开孔位置、热合缝是否符合要求, 检查膜而是否有破损, 是否有瑕疵, 是否有污染, 合格后进入下道工序;末后检查清理膜单元及钢结构的触面, 把残存的飞溅尖角、物料清理掉并且进行打磨光滑。
四、膜单元吊装:

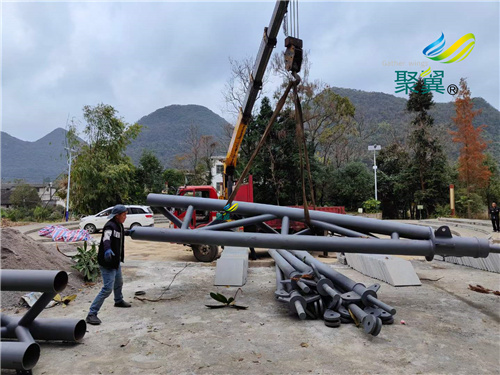

膜片分31组, 将月牙形中部②~⑥轴的膜组单元标记为 M1.将②-总轴的膜片分别标记为 M2, …, 。M16, 将因-⑥轴的膜片分别标记为 M2', M3', …, M16'。膜结构施工时, 先施工月牙形中部 ②~场轴的膜单元 M1, 然后从月牙形的中部往两边对称施工, 一边从②轴往图轴安装 M2, …, M16, 另一边从⑤轴往6轴施工 M2', M3', …, M16'。

景观膜结构的膜单元在施工之前,应对支撑结构尺寸进行检查,保障各控制点的安装误差在设计和规范允许范围内;然后在膜单元安装位置之钢拱上面、钢索上面每隔2m 布置吊点, 采用人力同步上提膜单元并上提至安装空间位置。膜单元吊装就位后, 将膜夹具、螺杆按设计图纸要求与膜单元连接部位组装, 组装完成后用工装夹板与钢拱的边界、索的边界作临时拉接。
